110千伏蘭亭電力管網工程方涵及混凝土路基全部施工完成

2020-4-12 19:17:48
返回


4月11日夜間,蘭亭電力管網工程最后100米混凝土路基澆筑完成,至此,蘭亭電力管網工程方涵與路基施工全部完成。

110千伏蘭亭電力管網工程,解放路段西起工業大道西300米,東至通達路,其中起點至開源路段于2018年8月施工完成。因本工程位于城市主干道,封路問題一直是本工程的一大難題,開源路至通達路段直至2019年12月才開始半幅封路施工。因沒有施工便道,大部分工序只能晚上封閉主路進行施工,又因地下管線眾多,交通壓力大,施工工程中存在很大困難。

疫情期間,項目部在做好疫情防控的同時,大力推進工程施工,于2020年3月8日完成開源路排管施工,2020年3月22日連夜完成過商城路排管施工,2020年4月4日完成全部方涵施工,2020年4月11日,完成所有混凝土路基施工。待養護期結束,恢復瀝青路面并放行通車。

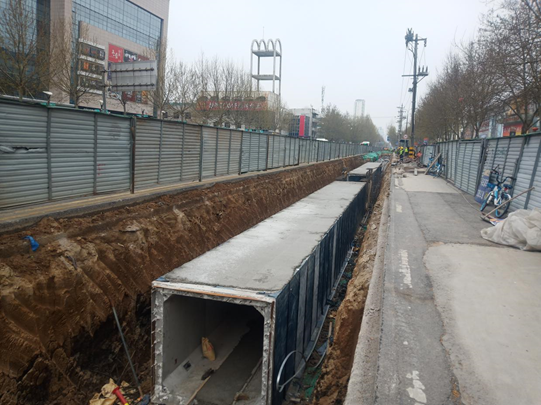

方涵施工

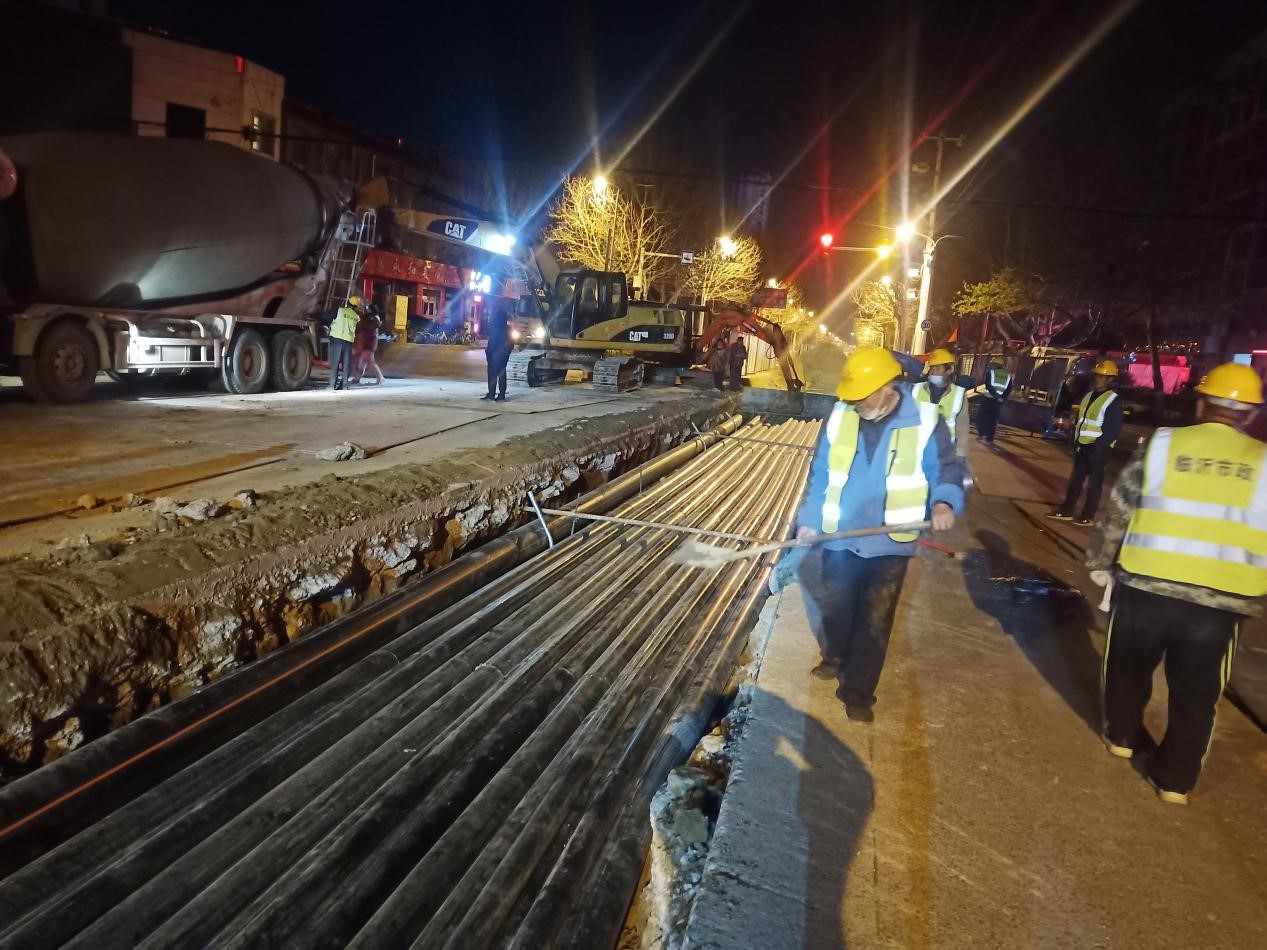

過開源路排管施工

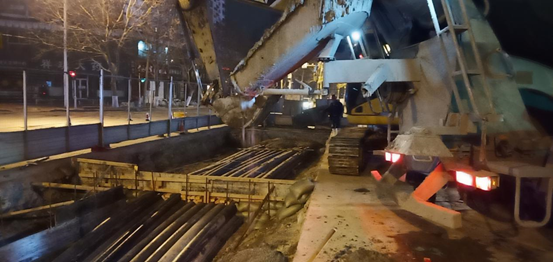

過商城路排管施工

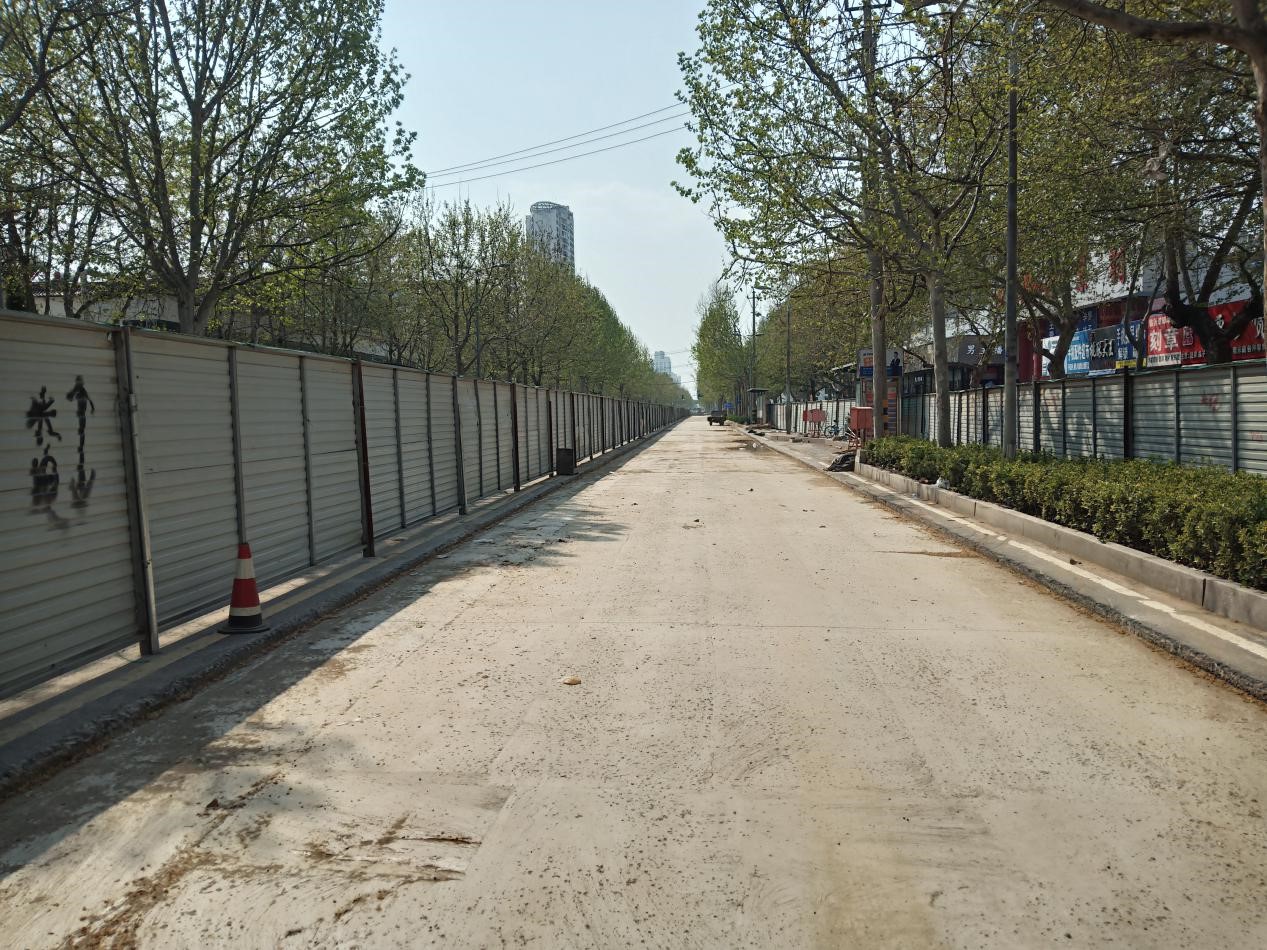

混凝土路基施工


(撰稿/攝影:九公司)
